PRINT SEND TIL EN VEN
Vig Lyng Vandværk

Etape 5 af ledningsudskiftningen

Siden er sidst opdateret den 17.10.2022

Denne side opdateres løbende med information og opdateringer om ledningsudskiftningen på Friggsvej, Frejasvej, Idunsvej og Baldersvej samt omlægning af forsyningsledning til Smidsholmvej.

Projektet indeholder også etablering af en sektionsmålerbrønd på hhv. hjørnet af Helsebakken og Smidsholmvej samt på hjørnet af Idunsvej og Smidsholmvej.


Projektet er en del af moderniseringsplanen, der blev besluttet på generalforsamlingen i 2017, og som finansieres via midler, der er indsamlet i perioden 2018 til 2022.

Det er Peder Skotte - Autoriseret Kloakmester & Entreprenør ApS og Vejleby VVS, som er vandværkets samarbejdspartnere på denne etape. Du kan læse mere om virksomhederne her:


Projektplan


Den foreløbige plan er følgende:


Tid Projektperioden: August - November 2022 Ansvarlig
Juli Infomøde med forbrugere den 24.07.2022 VLV
Juli Kommunikation om projektet til forbrugere. Sendt skrivelse til andelshaverne, som har tilmeldt sig email-service, og til grundejerforeningen Barringgård Vest, som sender ud til medlemmerne. VLV
August Påvisning af områdets drænsystem med Bjarne Albrechsen den 08.08.2022. GPS indmåling af drænsystemet VLV
August          Træfældning og klargøring af materialeplads på Frejasvej 16 og 13. Hertil beskæring af beplantning i vejarealet ved udkørsel fra Idunsvej til Smidsholmvej. Arbejdet udføres i perioden fra den 15. - 26. august VLV
August Detaljeret køreplan for projektet VLV
August Fotodokumentation af projektområdet VLV
August Prøvegravninger VLV
August Rydning af området (radius på 2 meter) omkring målerbrønden Andelshaver
August og September Aftale og skitser for hver stikledning VLV
September Skyde/nedgravning af forsyningsledninger og sektionsmålerbrønde VLV
Oktober Nedgravning af stikledninger VLV
Oktober Skylning af ledninger og idriftsættelse VLV
November Nedgravning af stikledninger, skylning af ledninger og idriftsætning VLV
December frem mod jul


Februar 2023
Retablering af veje, rabatter og indkørsler

Tv inspektion af dræn.

Grundet den kraftige og længerevarende frost blev arbejdet ikke afsluttet i december.
I slutningen af uge 8 i 2023 starter Peder Skottes folk op igen for at afslutte retableringen.
VLV

Følgende tidsplan for bore- og gravearbejde er modtaget fra Peder Skotte (klik på billede for større version):



De to bygge- og opmagasineringspladser, på Frejasvej 13 og 16, ryddes for bevoksning medio uge 35.

OBS: Arbejdet er forsinket med 2 uger. Retablering sker i december 2022, og er afsluttet inden jul.

Principper for projektet

  • En radius på 2 meter omkring målerbrønden skal være fri for affald, beplantning m.v., jf. vandværkets vedtægter afsnit 8. Det er andelshaverens ansvar at sikre senest i august.

  • Målerbrønd flyttes til skel, hvis vandværket skønner at den er placeret uhensigtsmæssigt eller uden for matriklen. Projektet dækker omkostningerne. Der er 2 steder i projektområdet, hvor vi planmæssigt flytter målerbrønden.

  • Ny stikledning indgraves vinkelret på målerbrønd. Beplantning i gravespor fjernes inden stikledningen indgraves og forsøges gen-plantet ved retableringen.



I projektperioden

  • Vandværket vil gerne kunne kommunikere enten via SMS/email-service (varsling og alarmering) med andelshaverne. Husk derfor at tilmelde dig både vores SMS service og email service.

  • Der er vandforsyning i projektområdet via det eksisterende ledningsnet

  • Der skiltes og afspærres i overensstemmelse med vilkår i Odsherred kommunes gravetilladelse

  • Der arbejdes ikke i weekender

  • Vi håber ikke at vi får behov for grundvandssænkning. Graveperioden er lagt fra august til november, fordi der ikke må graves i perioden 15. juni til 15. august og forhåbentlig er vejret med os i perioden.

  • Der kan blive behov for omkørsler i området grundet vejspærring, men det vil blive både varslet og skiltet

  • Vi opfordrer til at andelshaverne tager hensyn til arbejdende på vejen

  • Der er mange dræn i området og vi vil, bl.a. ved prøvegravning, i størst muligt omfang undgå at beskadige disse. Skulle det mod alle forberedelser alligevel ske, så reparerer vi skaden med det samme.

  • Kontakt vandværket hvis du har spørgsmål eller kommentarer før og under projektet. Det er ikke Peder Skottes gravefolk eller Vejlebys VVS'ere, som kan eller skal svare på detaljerede spørgsmål om projektet.



Relevante dokumenter/downloads


Løbende opdateringer


05.09.2022

  • I dag (mandag 05.09.2022) bliver der ryddet buske/bevoksning på de to grunde (Frejasvej 13 og 16), som vi har fået lov at benytte som bygge- og opmagasineringspladser
  • På torsdag 08.09.2022 fra kl. 08:00 bliver der skyllet dræn og foretaget TV-inspektion, til dokumentation af drænets tilstand inden bore- og gravearbejdet påbegyndes
  • Torsdag formiddag bliver der ligeledes gennemført vejsyn med kommunens vejmyndighed, så vi sikrer at afspærringer og graveområder lever op til gældende lovkrav.

14.09.2022

  • I dag (tirsdag 14.09.2022) starter opgravning til skyde- og modtagehuller til den styrede underboring
  • Boremaskinen kommer fredag og den styrede underboring vil tage 1½ til 2 uger
  • Herefter påbegyndes etablering af nye stikledninger

15.09.2022

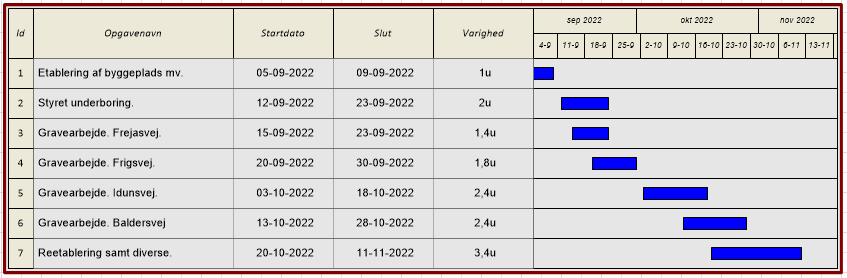

  • Detaljeret tidsplan modtaget fra Peder Skotte. Klik på billedet herunder for at åbne tidsplanen.

17.10.2022

  • De nye forsyningsledninger er nu etableret med styret underboring og ledningerne er udskyllet.
  • Der er taget vandprøver for enden af de nye forsyningsledninger og alt er i orden.
  • Arbejdet med etablering af nye stikledninger er startet op på Frejasvej og der er to mand på opgaven hele efterårsferien.
  • Efter efterårsferien mandes op med endnu to mand, så der kommer fart på etablering af stikledninger på de resterende veje og tidsplanen kan overholdes.



31.10.2022
  • Forbrugerne på Frejasvej er koblet over på de nye forsyningsledninger

07.11.2022
  • Forbrugerne på Friggsvej kobles over på de nye forsyningsledninger
  •

21.11.2022
  • Projektet er ca. 2 uger forsinket, og det betyder at gravearbejdet herunder kobling af forbrugerne på Baldersvej sker inden for de næste 2 uger. Herefter starter retableringen på veje, rabatter og indkørsler.

09.12.2022
  • Så kom frosten og udfordrede projektet. Konsekvensen er at finafretningen på Baldersvej udestår. Frostgrader ned til minus 10 grader gør det umuligt at arbejde med retablering.
  • Hegn, rabatter og de øvrige veje er retableret, så godt det er muligt på nuværende tidspunkt, men vi er opmærksomme på at det bliver nødvendigt at vende tilbage til vejene senere.
  • Der er lagt grusbunker ud på de pladser, hvor de var tidligere. De to arbejdspladser på henholdsvis Frejasvej 13 og 16 er begge rømmet med undtagelse af nogle materialebunker på Frejasvej 16, idet det skal bruges til færdiggørelse af retableringen. Det udestående retableringsarbejde på begge grunde er aftalt med ejerne.
  • Gennemgang af retableringen som var planlagt til at blive afholdt i dag, blev desværre umuliggjort af vejret, derfor har vi aftalt med grundejerforeningen at det afventer et bedre vejrlig.
  • Vandværket har efter idriftsættelse af de nye vandledninger kunne konstatere et markant fald i vandspildet, så vores fælles investering har haft den forventede effekt.
21.12.2022
  • Det sidste arbejde på Baldersvej udestår fortsat grundet vejrliget, men færdiggøres først i 2023.
20.02.2023
  • Retableringen genoptages af Peder Skottes folk i slutningen af uge 8, 2023.
